「モジュールを取付」結線を終えれば、発電開始!

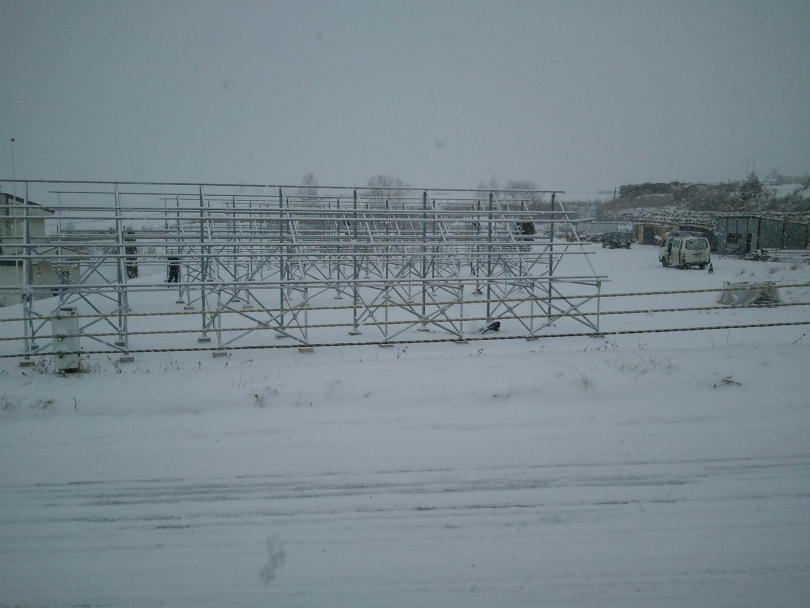

・ 12月24日、パネル設置業者が来て、取付作業開始? の筈が・・> 取付ボルトを締め付けた為に、

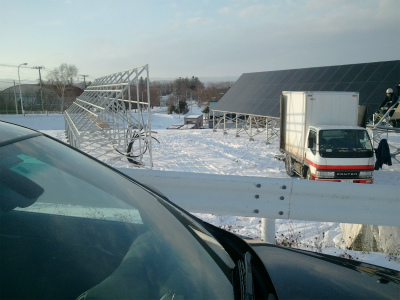

   パネルの不陸調整が出来ないとの事で、作業は中止! ⇒ ボルトを緩める事に。。

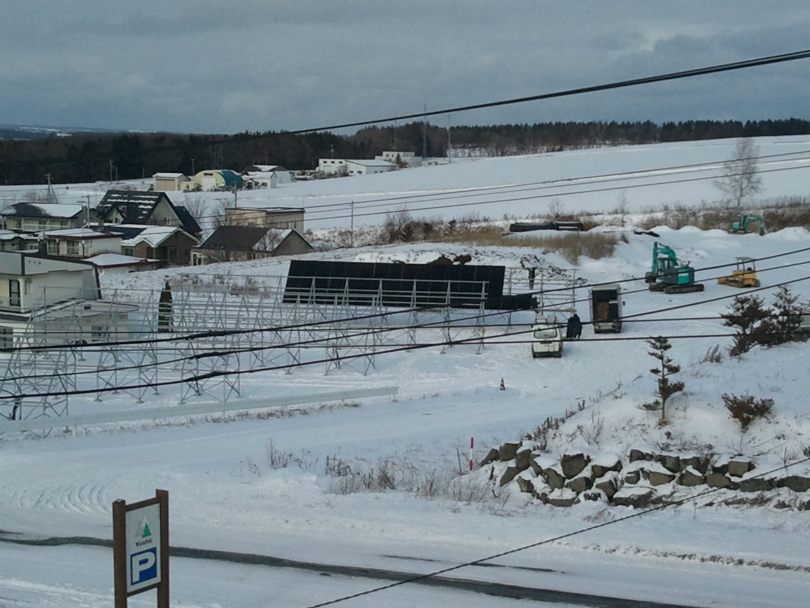

・ 翌日、奥の列のパネル設置が始まり、午前中にほぼ1列が、設置完了。

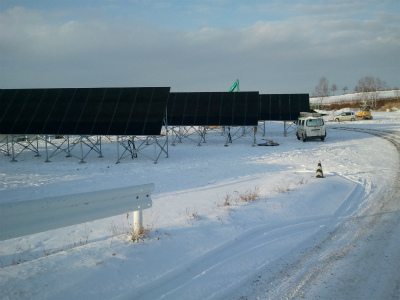

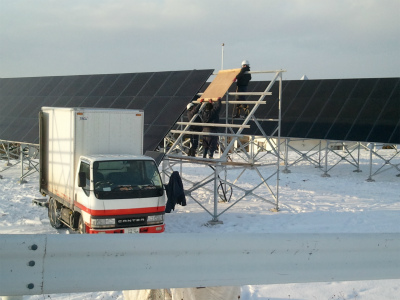

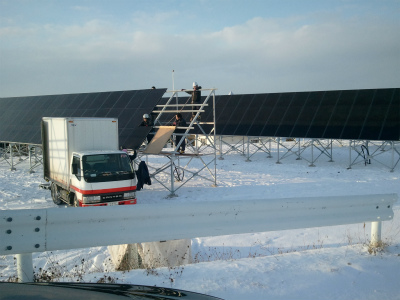

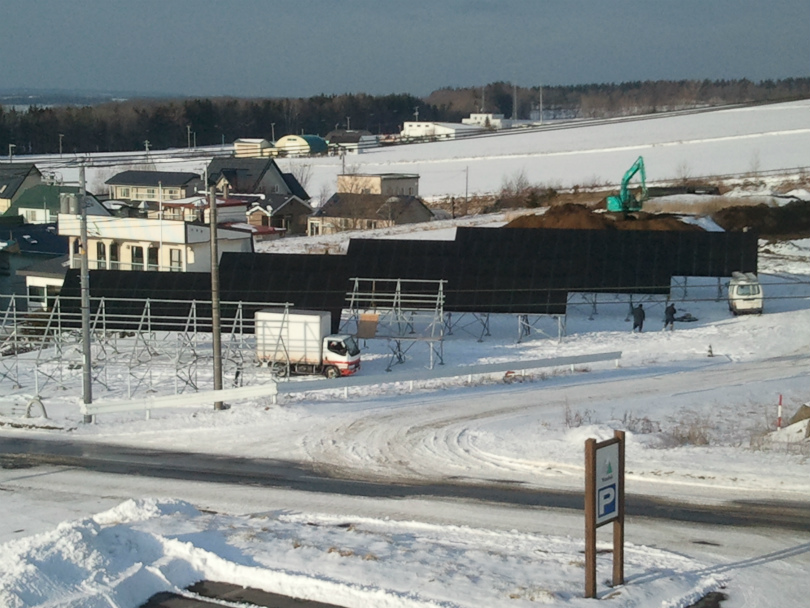

・ 26日の午後2時頃には、4列目の半分以上が「設置完了」となり、年内の完成が目前に。

※ ところが・・> この後、配線を束ねて、制御ボックスを取付、北電の電線に繋ぐのは、
 ⇒ 北電の年内「申請」が、25日で「締切」!! と分かり、また、資材も「未入荷」と・・・

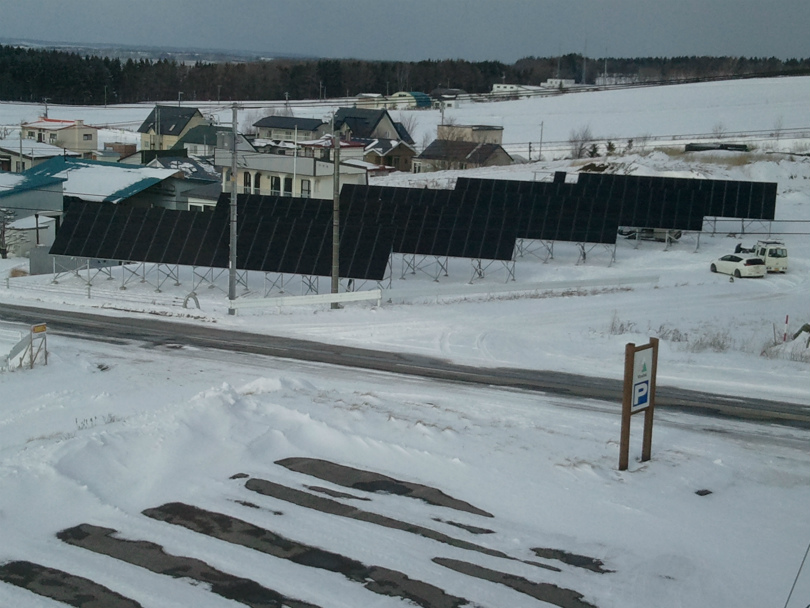

◆ 山田電気の配線工事も、年が明けてからの施工に成りました。。 ⇒ 28日もパネルの不陸調整が。。

⇒ 以上の様な状況で、「発電所」の竣工は、まだ 「おあづけ」です。
